12月24日,山西晋城东500千伏变电站3号主变顺利投入运行。至此,晋城东500千伏输变电工程全部投产,国网山西电力2022年电网建设启动投产任务圆满收官。
晋城东500千伏输变电工程是山西省政府、国网山西省电力公司重点建设项目,投资约4.79亿元,变电站占地约94亩,变电容量2×1000兆伏安。其中,新投运的3号主变变电容量1000兆伏安。

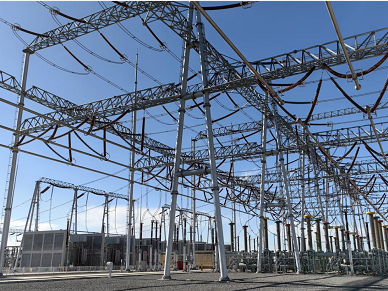

山西晋城东500千伏变电站。
10月以来,面对疫情反复、严寒天气等不利因素,国网山西省电力公司组织各参建单位统筹推进工程进度,按照华北网调、山西省调停电启动计划的统一部署,践行最小化单元管控模式,清单化分解电气安装、试验调试、验收消缺、启动投运各阶段任务,优化施工组织、加大资源投入,形成专业小组紧盯节点、严抓重点、攻克难点,有效保障了停电启动按计划执行。
晋城东3号主变压器在9月底运抵变电站后,国网晋城供电公司发挥属地协调优势,按照疫情防控要求,组织厂家服务人员、施工作业人员分批分阶段进场,确保了现场工作按计划有序开展。鉴于近期新冠病毒感染人数增多,建设公司调配经验丰富的管理人员到场支援,协调各参建单位增派人力,保持与各级管理部门沟通畅通,作业人员连续多日坚守作业现场,确保了运行变电站内电气施工安全。
近年来,晋城地区用电负荷增长迅猛,亟需新的电源点支持。晋城东500千伏变电站的建成,将改善该区域220千伏电网长期重载、过载现象,全面提升晋城电网的供电能力及供电可靠性。
