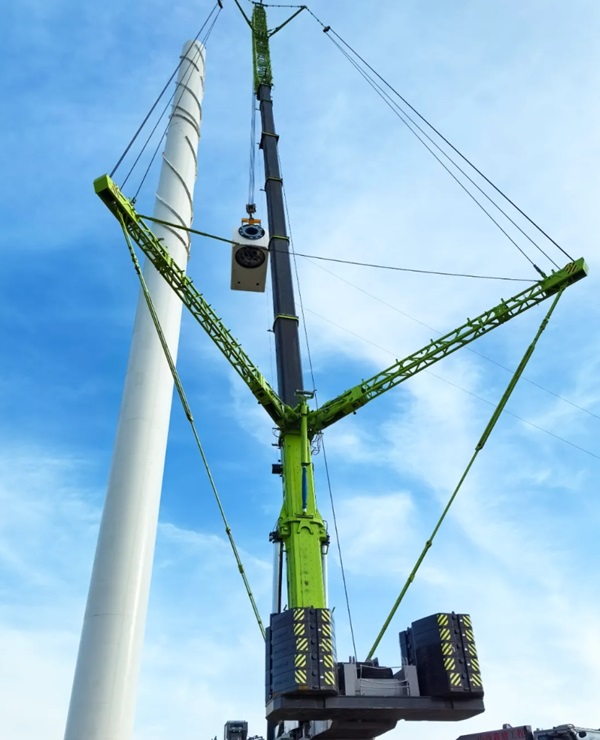

项目灵活采用叶片单体吊装和整体吊装相结合的方式,通过增加主吊数量,同时开辟多个工作面,抓住低风速窗口期,利用适宜吊装时段,加快施工进度。
图片来源:山西省安装集团股份有限公司
8月22日,翠绿葱郁的太行山脉深处,山西建投安装集团承建的又一个风电项目——太谷阳邑风电场110MW风电扩容项目已并网投运。该项目历时2个多月完成风机吊装,调试12天达成并网发电,尽显山西建造实力。
该项目位于太谷侯城乡和阳邑乡山区,建设内容包括18台风电机组吊装就位、升压站扩容以及集电线路敷设。项目建成后,对区域经济发展、生态改善、巩固拓展脱贫攻坚成果及有效衔接乡村振兴等具有重要意义。
该项目采用的风电机组风轮直径达200米、轮毂安装高度为115米、叶片长97米。山区交通不便、施工条件复杂、天气变幻无常,项目团队提前部署,优化方案,仅用两个多月,18台风机便成功吊装完毕。
项目团队首先进行升压站的扩容施工。在具备停机条件后,一支作业团队先将原有设备快速拆解,另一支作业团队进行新设备安装,两支队伍同时施工,大幅缩短了设备安装时间。项目所处地四面环山,施工范围跨越高山、河流、公路及建筑物等。建设者们创新工作思路,率先采用无人机放线作业,不仅降低了劳动强度,还大幅提升了现场作业的安全系数,缩短作业时间。在并网调试过程中,专业技术人员协同合作、分工明确、紧密配合,高质量、高标准完成各项调试和配合工作。在项目团队的共同努力下,最终于8月10日实现新旧设备对接、送电调试一次成功。
让绿色风电“吹”向广袤乡村。未来,山西建投安装集团将持续响应国家“双碳”目标,依托专业优势,大力推进新能源和清洁能源领域建设,推动“大风车”在更广阔的区域安家落户,为区域经济发展提供源源不断的绿色动能。
