青山绿树相映,道路平整宽阔,桥梁跨沟越壑……这里就是备受瞩目的太忻大道太原段。近日,太忻一体化经济区建设传来好消息,经过8400多名建设者近5个月的昼夜奋战,太忻大道太原段已全面完工,通车在即。

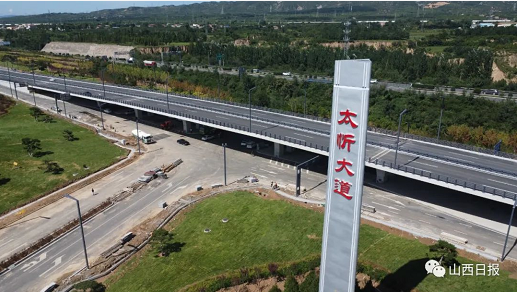

▲太忻大道界碑
沿着阳兴大道一路而上,雄伟壮观的太忻大道界碑映入眼帘。在蓝天白云的映衬下,从这里远眺,一条绿色长廊正在徐徐展开。
“太忻大道太原段北起阳曲县大盂镇石岭关,南至阳兴大道,全长24.5公里。其中,新建段长6.2公里,利用旧有的108国道改建段长18.3公里。”太原市交通局太忻大道太原段现场负责人高琛异介绍,全线按照市政道路标准设计,双向6车道,主线车速80公里/时。地下埋设管线7类,共12趟管线,照明、绿化等项目都是按照城市道路标准全部配套,目前项目已经全面完工,正在进行最后的收尾工作。

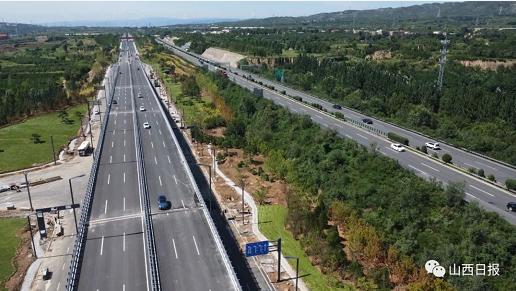

▲太忻大道太原段
据了解,太忻大道太原段项目是太原市近年来施工综合复杂程度最大的市政道路之一,全线各类节点有38处,建设桥梁12座、通道11处、涵洞及人行通道16处。重点控制性节点3处,是典型的“时间紧、任务重、节点多、难度大”工程。
作为太忻大道太原段的起点,第一标段全长4.06公里,有3座桥梁,2座下穿通道,6座防洪暗涵。中铁十一局太忻大道太原段一标段项目总工胡宇锋介绍,黄寨高架桥是项目中的一个技术难点,其中有140多米上跨二广高速,最高支架达到17米,施工难度较大。“3月28日开工以来,我们将近20个工程队,1700余人集中力量‘大干’,整个工地迅速形成了全力以赴赶进度,争分夺秒抢工期的决战氛围。目前,我们在现场主要是加强现场的工序衔接的管理,确保项目按照时间节点有序快速推进。”

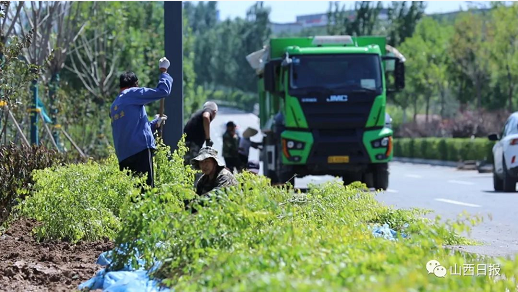

▲绿化工作收尾
行驶在宽阔的太忻大道上,绿化工作、洒水抑尘、安装路牌……施工者们正在加紧进行各项收尾工作,为道路通车做最后的准备。目前,太忻大道太原段全线已完成桩基723根,承台84座,墩柱113座,雨水管线36166米,污水管线26998米,雨水井1029座,污水井687座,混凝土440617立方米。
“太忻大道建成后,从太原阳兴大道末端到忻州古城全程不超过35分钟就可以到达,沿线没有红绿灯,一路畅通,不论是安全度还是舒适度都比之前有了很大改善。”高琛异坦言,太忻大道通车后,将搭建起来往太原市区与大盂产业新城之间的交通大动脉,拉近太原与忻州的距离,成为服务太忻一体化经济区建设的重要通道。
