2月28日,《雄忻高铁雄安新区地下段土建工程及相关配套工程施工单价承包招标公告》在北京工程建设交易信息网发布。
此前项目先期开工段已于去年9月底开工,全线计划今年3月底开工,2027年3月底竣工,计划工期4年。

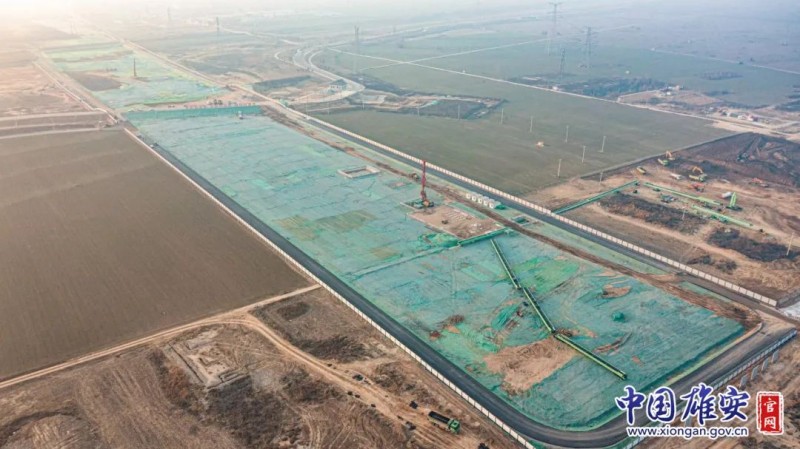

雄安新区起步区东西轴线项目先期开工段建设现场
雄安新区地下段为雄忻高铁最后开工段落,至此,雄忻高铁全线即将进入开工建设阶段,有望在2027年年内建成通车。
雄忻高铁雄安新区地下段土建工程及相关配套工程项目(简称“东西轴线项目”)是雄安新区起步区的交通廊道、景观廊道和功能廊道,包括雄忻高铁及市政配套两部分。是一个涉及铁路、市政、水利、园林等多领域、多学科、多专业的系统工程。
雄安新区起步区东西轴线项目效果图

作为雄安新区“四纵两横”区域高速铁路交通网络的“一横”,雄忻高铁起自京雄城际雄安站,向西穿越雄安新区起步区,在起步区设雄安城际站和小里站。
按照规划,雄安城际站将成为雄安新区的主客站,该站建设范围占地面积约19万平方米,地下总建设规模约30万平方米,将实践“站城一体”理念,与城市建设同步设计、一体开发。
小里站效果图
雄安小里站枢纽为全地下车站,主要包含高铁站、地铁站、配套场站、地下环路及周边地下空间,共分为三层,该站建设范围占地面积约7万平方米,地下总建设规模约15万平方米。
金融岛站未来将是新区金融岛片区的核心交通节点。
其中,雄安城际站位于启动区核心区域,为4台6线沿东西轴线中心地下布设,雄安小里站为2台4线沿东西轴线中心地下布设,金融岛站工程在启动区金融岛东西轴线与南北向干路交叉范围。
《招标公告》概要如下:
一、招标条件
雄忻高铁雄安新区地下段土建工程及相关配套工程已由河北雄安新区管理委员会改革发展局以《关于雄忻高铁雄安新区地下段土建工程项目可行性研究报告的批复》(雄安改发投资〔2021〕273号)批准建设,项目业主为雄安雄商发展有限公司、雄安高速铁路有限公司,招标人为中国铁路建设管理有限公司。
二、项目概况

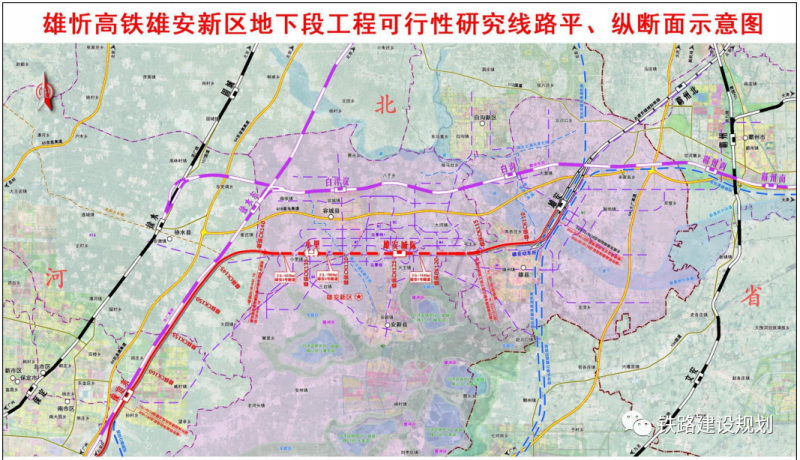

雄忻高铁雄安新区地下段土建工程及相关配套工程西起萍河西侧,东至白沟引河东侧,长约24.838公里(含北侧路两端延伸段及铁路隧道两端U型槽),轴线宽度一般为135米,局部随规划布局展宽。
包含沿线车站及枢纽配套、铁路、道路、地下空间、综合管廊、管线、河道水系、无砟轨道以及雄保DK139+118.38-雄保DK139+962.18桥梁等工程建设内容。
三、招标范围及标段划分
(1)铁路工程,起讫里程为:雄保DK115+123.74~DDK137+180,长度合计22.056公里,主要工程内容包含:
桥梁工程:东段桥梁工程(雄保DK115+123.74~雄保DK115+184)长度60.26m。
路基工程:东段路基工程(雄保DK115+184~雄保DK115+550)长度366m。
隧道工程:雄安1号隧道(雄保DK115+550~雄保DK123+050)长度7500m;雄安2号隧道(雄保DK125+100~雄保DK133+100)长度8000m;雄安3号隧道(雄保DK134+150~雄保DK137+180)长度3030m。
站房工程:雄安城际站(雄保DK123+050~雄保DK125+100)长度2050m;预留小里站(雄保DK133+100~雄保DK134+150)长度1050m。
(2)相关配套工程,起讫里程为(不含先开段):EA3-NK1+810~EA3-NK24+000;主要工程内容包含:土方、道路路基、综合管廊及缆线沟、桥梁、地下道路、地下人行通道、地下空间、市政管线、河道水系、轨道预留预埋工程及其他工程等。
(3)土建工程相关工程:雄忻高铁雄安新区地下段(雄保DK115+123.74~DK139+962.18)无砟轨道(不含铺轨)、铺道岔、轨道精调等工程、小里站装饰装修及机电安装工程(代建雄安高铁公司部分)。
标段划分:本次招标共分为7个标段,标段号:XADXDSG-1~7。
计划工期:1462日历天,计划开工日期:2023-03-30,计划竣工日期:2027-03-31。
